哥倫比亞弗朗西斯科胡安娜新能源光伏發電項目開工建設

發布日期:2025-03-18 信息來源:國際公司   作者:劉永剛   字號:[ ]

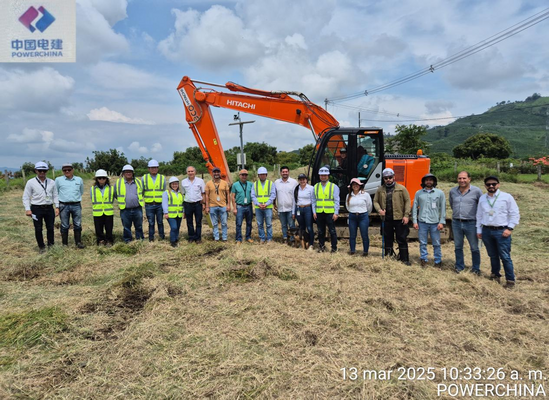

當地時間2025年3月14日,公司組織實施的哥倫比亞弗朗西斯科胡安娜新能源光伏發電項目正式開工,標志著企業在哥倫比亞新市場邁出堅實的一步。

該項目總裝機容量15.99兆瓦,由7.73兆瓦+8.26兆瓦兩個光伏區組成。2025年1月至3月為項目籌備階段,2025年3月中旬開始啟動項目,計劃在2026年6月30日完成項目移交,總工期為575天。施工范圍包含整個光伏場區以內的研究、設計、設備供應運輸、材料配件供應、土建施工安裝、調試、試運行等主要工作。項目建成后,主要給哥倫比亞北部卡爾達斯省輸送清潔的電力能源,緩解該區域的供電壓力。

哥倫比亞是公司拓展的新國別、新市場,該項目是進入哥倫比亞清潔能源市場的首個光伏發電項目。項目管理團隊迅速轉觀念、理思路、學經驗、作考察,特別針對項目的設計、設備采購供應、許可辦理、退稅等重點工作,一方面與優秀項目進行對標學習,交流管理經驗,快速轉化為項目管理思路;另一方面召開專題會,采取咨詢專家等方式,協商解決項目棘手問題和難點,推動項目如期開工建設。

公司將秉持嚴謹務實、開拓進取的工作態度,嚴格落實各項實施計劃,保質保量完成各項節點目標,給業主交出優質的工程,在當地樹立良好的企業形象。
